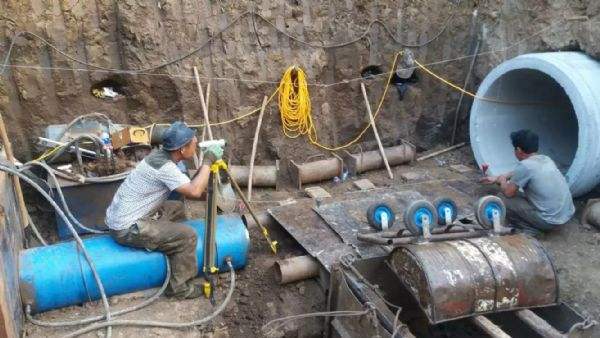

頂管施工開工前,一方面要勘查場地條件,另一方面做好人員安排和材料采購。場地條件勘查主要包括作地質鉆探分析地質環境;作地下管線和地下障礙物探測了解地下管線的分布;現場勘查高空障礙物的分布。人員安排和材料采購是指要安排好項目部管理架構和根據各項計算采購材料。
1.1 場地勘查
(1)地質環境即通過設計院提供的地質報告和補充地質鉆探來分析地層的組成、分層抽取試樣作土工試驗和確定地下水的分布形式與地下水的水位標高。其中重要的是確定軟弱地層(這里主要指淤泥、淤泥質粉土、粉砂、細紗和中粗砂等飽水后具有流動性的地層)的頂層界限、厚度、飽和度和抗剪強度。
(2)地下管線和地下障礙物地下管線一般包括煤氣、供水、電信、供電、排水、公安交通和軍用電纜等。地下障礙物一般包括廢棄的地下構筑物、拋石、木樁和建筑垃圾等等。煤氣、電信、供電公安交通和軍用電纜一般埋深較淺,從平面上影響頂管施工,剖面向一般不影響,因此大部分情況下,只影響工作井和接收井施工。供水和排水管線對頂管施工障礙很大,平面和剖面向都有影響,施工前,要將供水管線遷移或通過設計變更避開供水管;如果頂進要碰到排水管及其基礎,而排水管又不能廢除,則要將排水管遷移或通過設計變更避開排水管。如果做工作井或接收井碰到排水管,破除排水管前要做好導水和止水措施。
探測地下管線和地下障礙物的主要步驟分為資料調研、儀器探測和明槽探測三步。資料調研可通過管線交底會議來實現,該會議一般由業主組織。也可以采取向規劃局購買施工區域的管線平面圖和剖面圖的方式。對需要進一步明確的管線資料,要到相應管線管理部門進一步了解。資料調研得出的對施工可能造成影響的管線需要用儀器進行探測。儀器探測適用面廣,一般可分為地質雷達、電磁和電法探測。地質雷達可以探測砼管、PVC管、金屬、玻璃管等各種管材和各類構筑物,但由于其工作原理是通過不同物體或地質層面反射率地不同來探測管材,所以常常會把圓柱型或條帶狀的地質地層界面也判斷為地下管線。這種探測方法的優點在于各類管線和構筑物都可以探測出來,探測深度不受限制。電磁和電法探測只能探測深度小于6米的金屬管和金屬物,且平面位置探測準確,但剖面位置(即埋深)會有偏差。
對于施工可能造成重大影響的管線,有條件的情況下一定要通過開挖明槽進一步探測。明槽探測即開挖明槽將管暴露出來,用常規量具測量管線的幾何尺寸。這種探管方法直接準確,有條件時明槽探管,所以該法常作為一種輔助方法?!包c式挖孔探測”是一種“軟”開挖的明槽探測,即避免挖機或其他“硬”開挖對管線的不小心損害,是采用真空吸泥進行挖孔的方法。
(3)高空障礙物在城市內施工,高空障礙物一般會有道路路燈、電車電纜、高架橋、交通指示牌等,制定頂管方案時,一定要調查清楚。
1.1 人員安排和材料采購
1.1.1人員安排
即項目部管理架構的組織,這一點和其他建筑項目基本相同,本文只強調頂管工程的不同點。
(1)施工技術人員應該包括土建和機械兩方面的人才。土建類應該具備巖土、測量等技術人員,機械類應該具備機械和機電技術人員。
(2)項目部的架構可以是多種多樣,但得圍繞一個原則來組織,即土建和機械兩方面的技術人員需互相制約,緊密的聯系在一起,共同參與和指導施工。這樣一方面可以從根本上減少機械損壞的幾率,另一方面有效保護了地質環境,使得施工可以正常進行,提高施工質量和加快進度。
1.2.2材料采購
目前,頂管施工還是一種新工藝,沒有一個統一的管材加工標準或規范。所以采購管材前,施工單位不但要根據工程量計算出定購的管材數量,還要做好以下幾點:
(1)根據設備的要求,確定管材的長度和厚度;
(2)一定要到管材廠家抽檢管材,嚴格按照規范驗收管材的軸向抗壓、環向剛度和密水性等性能。
據頂管穿越的地質地層和總頂推力的大小確定注漿管的布置方案和數量。頂進距離長,總頂推力大,要相應加多注漿管。一般注漿孔按照120°品字形均勻分布在管材上,小管徑一般為三個,大管徑三到五個。淤泥、細砂或人工填土因土質條件差,成孔性差,所以要多布置注漿管,以保證注漿效果。
